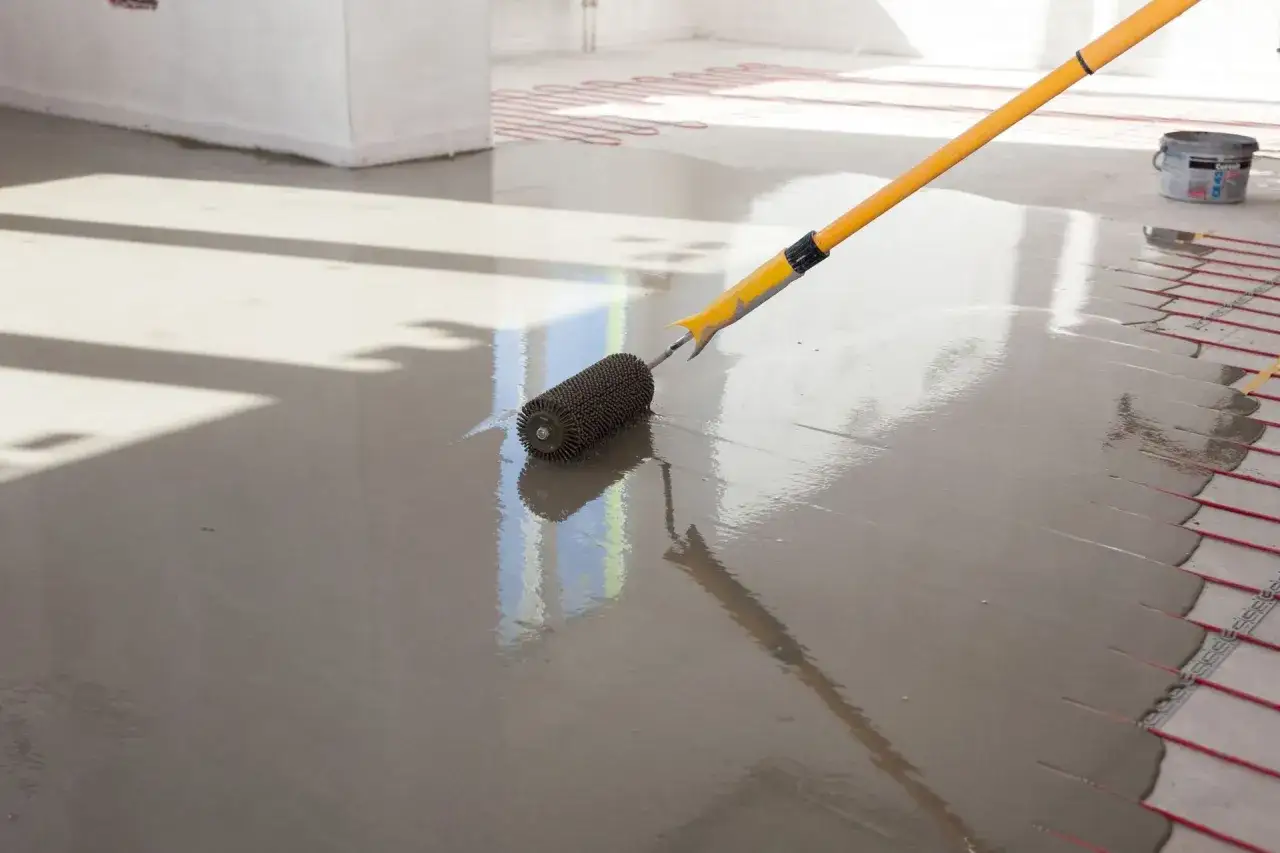

Wylewka anhydrytowa kusi szybkością i gładką powierzchnią, ale tempo jej wysychania trzeba oceniać rozsądnie: inaczej planuje się moment uruchomienia ogrzewania podłogowego, a inaczej termin układania paneli czy płytek. W praktyce na pytanie, jak długo schnie wylewka anhydrytowa, nie ma jednej liczby, bo liczą się grubość warstwy, wentylacja, temperatura i sposób wygrzewania. Poniżej rozpisuję to bez marketingowych skrótów, za to z konkretami, które naprawdę pomagają na budowie.
Najkrócej liczy się nie czas z zegarka, ale wilgotność i warunki na budowie
- Chodzenie po podkładzie zwykle jest możliwe po 1-2 dniach, ale to nie oznacza gotowości do wykończenia.
- Wygrzewanie podłogówki najczęściej startuje po około 7 dniach, choć w szybkich systemach bywa wcześniej.
- Pełna gotowość pod okładzinę zależy od wilgotności resztkowej, a nie od samej liczby dni.
- Bezpieczny próg CM to zwykle maks. 0,5%, a przy ogrzewaniu podłogowym 0,3%.
- Najszybciej schnie dobrze wygrzewany jastrych w ciepłym, suchym i dobrze wentylowanym wnętrzu.
Ile realnie trwa wysychanie anhydrytu
Najuczciwiej powiedzieć tak: świeży podkład staje się chodliwy bardzo szybko, ale do wykończenia potrzebuje znacznie więcej czasu. Przy naturalnym schnięciu przyjmuje się orientacyjnie około 1 mm na dobę, więc warstwa 35 mm to mniej więcej 5 tygodni, a 55 mm około 8 tygodni. To nadal tylko punkt wyjścia, bo przy gorszej wentylacji, wyższej wilgotności albo zbyt niskiej temperaturze termin potrafi się wyraźnie wydłużyć.
| Wariant | Orientacyjny czas | Co to oznacza w praktyce |
|---|---|---|
| Można ostrożnie chodzić | 1-2 dni | Podkład trzyma już kształt, ale nadal dojrzewa i nie powinien być obciążany materiałami. |
| Naturalne schnięcie warstwy 35 mm | około 5 tygodni | To roboczy scenariusz bez intensywnego przyspieszania procesu. |
| Naturalne schnięcie warstwy 55 mm | około 8 tygodni | Im grubsza warstwa, tym bardziej widać wpływ warunków na budowie. |
| Z dobrze prowadzonym wygrzewaniem 35 mm | około 7-10 dni | To dotyczy systemów, które przewidują szybkie oddawanie wilgoci i mają prawidłowy program grzania. |
| Z dobrze prowadzonym wygrzewaniem 55 mm | około 10-14 dni | To nadal wymaga kontroli wilgotności, bo sam czas nie wystarczy. |
W praktyce największy błąd polega na myleniu „jest już twarda” z „można kłaść wykończenie”. Ja zawsze rozdzielam te dwa momenty, bo to właśnie ten skrót myślowy najczęściej wydłuża remont, a nie sama technologia. Skoro to już jasne, przejdźmy do czynników, które najmocniej wpływają na tempo schnięcia.
Co najsilniej przyspiesza albo spowalnia schnięcie
Na budowie nie ma jednej magicznej liczby, bo na tempo pracy jastrychu wpływa kilka rzeczy naraz. Jeśli chcę przewidzieć termin realistycznie, patrzę przede wszystkim na grubość warstwy, mikroklimat w pomieszczeniu, ruch powietrza i to, czy uruchomiono ogrzewanie podłogowe.
Grubość warstwy
Im grubszy podkład, tym dłużej oddaje wilgoć. Przy podłogówce typowa grubość nad rurą wynosi zwykle co najmniej 35 mm, a w wielu systemach minimum całej warstwy przy ogrzewaniu podaje się na poziomie 50 mm. To dlatego cienka warstwa schnie szybciej, ale nie zawsze wolno ją zrobić cieńszą, niż przewiduje system.
Temperatura i wilgotność powietrza
Posadzka nie lubi skrajności. Zbyt zimne pomieszczenie hamuje wysychanie, a zbyt wysoka wilgotność zamyka wodę w warstwie na dłużej. Dla mnie najważniejsze jest utrzymanie stabilnych warunków, bez gwałtownych skoków temperatury i bez „duszenia” budynku po wylaniu.
Wentylacja, ale nie przeciąg
Przez pierwsze 48 godzin lepiej unikać przeciągów, bo świeży jastrych powinien spokojnie dojrzewać. Potem trzeba już zadbać o regularne wietrzenie, najlepiej kontrolowane i powtarzalne, bo stojące powietrze potrafi wydłużyć proces bardziej, niż wielu inwestorów przypuszcza.
Przeczytaj również: Ile kosztuje bojler do centralnego ogrzewania? Ceny, które zaskakują
Ogrzewanie podłogowe
Podłogówka robi ogromną różnicę, ale tylko wtedy, gdy pracuje zgodnie z protokołem. To nie jest „włącz na maksa i zobacz, co się stanie”. Odpowiednie wygrzewanie pomaga odprowadzić wilgoć równomiernie, bez zamykania jej pod powierzchnią. Na tym etapie szczegóły mają większe znaczenie niż siła grzania.
Gdy już wiadomo, co steruje tempem schnięcia, przechodzę do najważniejszej części przy ogrzewaniu podłogowym, czyli do samego wygrzewania i jego kolejnych kroków.

Jak bezpiecznie wygrzewać podłogówkę
To właśnie wygrzewanie decyduje o tym, czy jastrych wyschnie równomiernie i czy później nie pojawią się problemy z wilgocią pod okładziną. Najprostszy, praktyczny schemat wygląda zwykle tak: przez pierwsze dwa dni po wylaniu nie przyspieszam niczego, po czym uruchamiam wietrzenie, a sam proces grzania zaczynam najczęściej po około 7 dniach. W szybkich mieszankach spotyka się start nawet w 5. dobie, ale to wyjątek, nie reguła, więc zawsze sprawdzam kartę techniczną konkretnej mieszanki.
- Utrzymuję stabilne warunki przez pierwsze 48 godzin. Bez przeciągów, bez dokładania materiałów na świeżą posadzkę, bez przypadkowego zalewania wodą. Temperatura w pomieszczeniu nie powinna spadać poniżej 5°C.
- Rozpoczynam wygrzewanie od niskiej temperatury. W praktyce zaczyna się od około 25°C i utrzymuje przez kilka dni.
- Podnoszę temperaturę stopniowo. Najczęściej robi się to o 5°C na dobę, aż do maksymalnie 55°C.
- Nie wyłączam procesu w nocy. Przerwy potrafią wydłużyć dojrzewanie i zaburzyć równomierne oddawanie wilgoci.
- Na końcu schładzam posadzkę. Temperaturę obniża się stopniowo, aż powierzchnia ustabilizuje się mniej więcej w zakresie 18-20°C.
- Sprawdzam wilgotność metodą CM. To pomiar karbidowy, czyli test, który pokazuje wilgotność resztkową jastrychu i jest podstawą do decyzji o układaniu okładziny.
Warto też pamiętać o prostym teście foliowym: jeśli po dobie pod szczelnie przyklejoną folią nie ma pary ani skroplin, to znak, że podkład jest blisko końca procesu. Ja traktuję to jednak tylko jako podpowiedź, nie jako ostateczny wyrok. Ostatecznie decyduje wynik CM, a nie „suchy wygląd” powierzchni.
Po takim wygrzewaniu dopiero ma sens rozmawiać o płytkach, panelach czy drewnie, bo sam czas od wylania jeszcze niczego nie gwarantuje.
Kiedy można układać płytki, panele i drewno
Tu najłatwiej o pomyłkę, bo inwestorzy często patrzą na twardość powierzchni, a wykonawcy na kalendarz. Tymczasem o gotowości podłogi decyduje wilgotność resztkowa, czyli ilość wody, która nadal pozostaje w strukturze jastrychu. W praktyce przyjmuje się zwykle:
| Rodzaj okładziny | Bez ogrzewania podłogowego | Z ogrzewaniem podłogowym | Uwaga praktyczna |
|---|---|---|---|
| Płytki ceramiczne i kamień | do 0,5% CM | do 0,3% CM | Podkład trzeba wcześniej zeszlifować z mleczka anhydrytowego i odpylić. |
| Panele laminowane lub winylowe | zwykle do 0,5% CM | zwykle do 0,3% CM | Liczy się też zgodność z zaleceniami producenta paneli i kleju. |
Do drewna podchodzę jeszcze ostrożniej, bo jego wymagania potrafią być bardziej rygorystyczne niż w przypadku paneli. Do tego dochodzi przygotowanie powierzchni. Anhydryt po związaniu często ma na wierzchu cienką, słabą warstwę pyłową, którą trzeba usunąć mechanicznie. Bez tego nawet dobry klej nie zwiąże tak, jak powinien. Przy płytkach stosuję też grunt i elastyczny klej dobrany do podłoża gipsowego, bo oszczędzanie na tym etapie zwykle kończy się odspajaniem okładziny.
W tym miejscu łatwo już zobaczyć, że problemem rzadko bywa sama technologia. Znacznie częściej kłopot robią błędy organizacyjne, więc właśnie im warto się przyjrzeć przed startem kolejnych robót.
Najczęstsze błędy, które wydłużają cały proces
Jeśli mam wskazać rzeczy, które najczęściej opóźniają oddanie podłogi, lista jest dość powtarzalna. Dobre wiadomości są takie, że większości z nich da się uniknąć bez żadnych kosztownych zabiegów.
- Zbyt wczesne zamknięcie budynku po wylaniu. Bez wymiany powietrza wilgoć zostaje w środku i proces się dłuży.
- Przeciągi w pierwszych 48 godzinach. Powierzchnia potrafi wyschnąć za szybko, a środek zostaje wilgotny.
- Za wysoka temperatura na starcie. To nie przyspieszenie, tylko ryzyko spękań i nierównego odparowania wody.
- Przechowywanie materiałów na świeżym jastrychu. Kartony, palety i worki blokują odparowanie.
- Brak wygrzewania albo zbyt krótkie wygrzewanie. To najczęstsza przyczyna późniejszych problemów pod okładziną.
- Brak pomiaru CM. Bez pomiaru właściwie zgadujesz, a zgadywanie przy podłodze jest drogą w złą stronę.
- Niedopasowanie systemu do pomieszczenia. Anhydryt nie jest dobrym wyborem tam, gdzie podłoże będzie stale narażone na wilgoć, więc łazienka czy strefa wejściowa wymagają dodatkowej rozwagi.
Jeżeli trzymasz się harmonogramu, wentylujesz mądrze i mierzysz wilgotność, większość tych problemów po prostu znika. Została jeszcze jedna rzecz, która pomaga domknąć temat bez nerwowego zgadywania.
Jak nie utknąć z mokrą posadzką na finiszu
Najlepsza strategia jest zaskakująco mało efektowna: dobry protokół, cierpliwe wygrzewanie i jeden porządny pomiar, zamiast trzech domysłów. Gdybym miał wskazać najpraktyczniejsze minimum, postawiłbym na zapisanie daty wylania, pilnowanie temperatury i wentylacji, wykonanie testu foliowego tylko pomocniczo oraz potwierdzenie suchości metodą CM przed montażem wykończenia.
To właśnie dlatego jastrych anhydrytowy tak dobrze współpracuje z ogrzewaniem podłogowym: przewodzi ciepło równomiernie i pozwala szybciej przejść do kolejnych etapów, ale tylko wtedy, gdy nie próbuje się skracać procesu na skróty. Jeśli chcesz uniknąć poprawek, planuj czas nie od samego wylania, lecz od momentu, w którym podkład rzeczywiście osiąga wymaganą wilgotność i jest przygotowany pod konkretną okładzinę.
